面对日趋激烈的市场竞争,配售电公司充分发挥输变电工程专业承包二级资质和承(修、试)二级电力许可资质的“双资质”优势,先后参与大唐6kV专线施工项目、江西沈家湖110kV光伏电站预防性试验项目及渭南曹庄110kV光伏电站预防性试验项目,为破解经营困境、实现创利增效开辟了清晰路径,奠定了坚实基础。

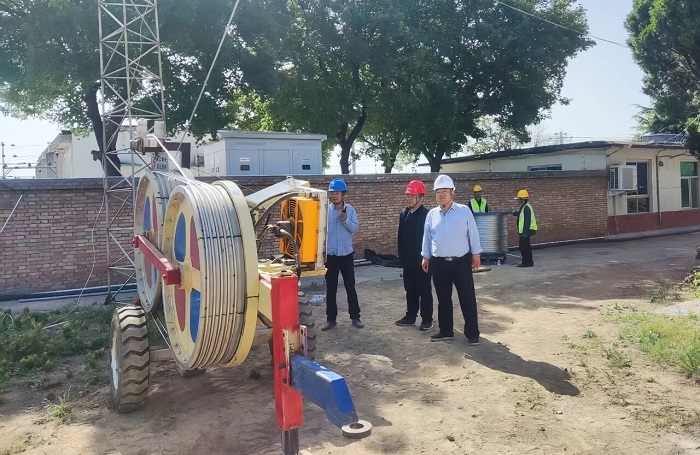

在大唐6kV专线项目筹备阶段,该公司聚焦“土地青赔”与“停电跨越”两大难题,组织专业团队深入现场实地勘察,全面掌握地质条件、周边环境及甲方要求,有效避免后期因信息偏差导致的返工或调整。针对“土地青赔”难题,团队主动下沉一线,耐心与村民沟通协商,严格依据政策标准给予合理补偿,稳妥化解潜在矛盾;在“停电跨越”方案优化上,创新采用“分段跨越+临时支护”模式,相较传统方式,封路时间缩短50%,项目成本降低30%,以高效统筹能力赢得甲方认可。
进入设计与施工阶段,该公司坚持以“为甲方创造价值”为中心,以“降本不降质”为目标,通过设计优化与施工创新,实现了“成本、工期、效益”的三重突破。设计阶段,团队发现原设计全钢管塔成本高昂,结合地形地貌和施工条件,经过反复测算论证,提出“水泥杆+宽基塔”混合设计方案,为甲方节省材料费12万元。施工过程中,创新采用架空线与电缆敷设分段同步推进的作业方式,将原计划40天的工期压缩至30天。在资料管理方面,严格遵循“四个有”标准——每个环节有记录、每步施工有影像、每天日志有签字、每种材料有证书,项目竣工资料获得大唐集团“免检”评价。同时,严格执行班组自检、项目部复检、公司专检的“三级验收制”,确保每道工序都质量达标。

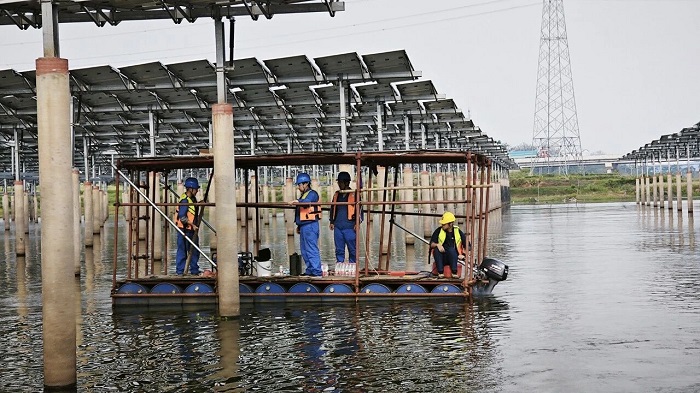

在江西沈家湖与渭南曹庄110kV光伏电站预防性试验项目中,该公司凭借科学的管理策略、精准的方案设计与严格的过程管控,在试验精准度、工作效率及客户满意度上取得显著成效,最终实现“零投诉交付”。
该公司精准优化方案设计,通过分析设备历史数据,多轮磋商明确重点检测对象,建立“问题——响应——反馈”闭环机制,量身定制试验方案,使检测精准度提升了40%。严格遵循“专业匹配、经验互补、高效协同”原则,将试验团队按技术专长分为高压试验小组和继保小组,分别负责完成不同设备装置的检测与安装任务,采用“模块化作业+关键路径优化”策略,明确各模块工作内容和时间节点,确保设备高效流转、人员无缝衔接。试验前进行“安全+技术”双交底,并配备经验丰富的安全监护人员,对试验现场进行全程、全方位监护,实时纠正不规范操作,为试验安全高效开展提供了有力保障。
